光明防疫:全力為新會應急防疫隔離點用電保駕護航
日期:2022-04-20 浏覽:
為進一步有效防範疫情輸入傳播風險,切實做好集中隔離醫學觀察人員的場所設置、健康管理和服務保障,在區新冠疫情防控指揮部統籌下,新會應急防疫隔離點于3月5日正式投入運營。
今年4月,新會勤業物業管理公司委托金年会诚信至上下屬子公司江門市金年会诚信至上能源服務有限公司在本月内盡快為新會應急隔離點完成配電工作。接到委托後,集團公司領導高度重視,強調要盡快落實相關工作。集團能源事業部餘雨明總經理親自指導,對應急防疫隔離點配電工作進行研究部署,積極協調安排施工、物資采購、停電、保供電等各環節,集思廣益、日夜奮戰,全力保障工程高質按時完成。

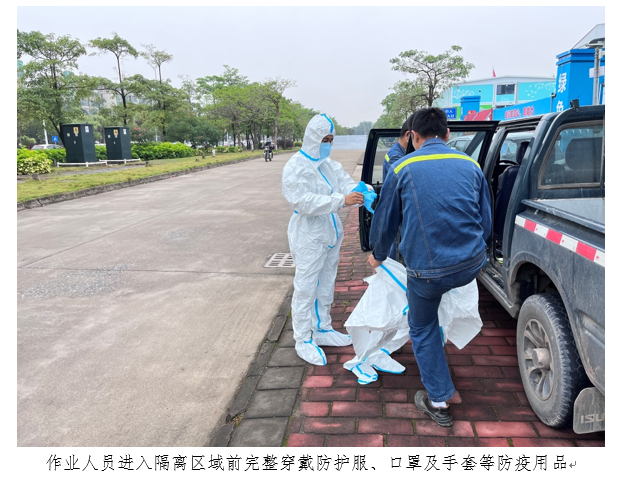

該應急防疫隔離點采用集裝箱模塊建築模式,占地面積約1800平方米,兩座3層主體建築面積約5400平方米。此工程施工環境特殊,在工程啟動前,能源服務公司第一時間向集團防疫防控領導及工作小組彙報情況,在集團防疫防控小組管控指導下,進場施工人員嚴格執行每天健康監視及個人防護措施,進行三天兩檢核酸檢測,期間除在新會應急防疫隔離點施工外實行居家辦公,進入施工現場前穿着佩戴好防護服、口罩、手套等防疫用具,一切工作嚴格按照《新冠肺炎疫情防控工作方案》執行。面對緊張的工期,金年会诚信至上充分發揮黨建引領作用,黨員骨幹沖在一線推進各項難題,在12小時内迅速作出響應,完成了現場勘查設計且确定施工方案,并于4月2日正式動工。
施工期間,由于現場有密切接觸者集中隔離入住,導緻施工人員多次進場受到影響,實際施工的窗口期僅有4月2日至4月4日這3天,面對項目施工環境的特殊性、工期短等阻撓,施工人員充分發揚“光明防疫”精神,基礎土方開挖、敷設電纜、安裝箱式變壓器、更換計量裝置、停電接火、調整試驗……各個施工步驟環環緊扣,多名各專業人員密切配合,不畏困難,不懼疫情,見縫插針式施工,争分奪秒地安裝調試,快速推進施工進度,與疫情拼速度。

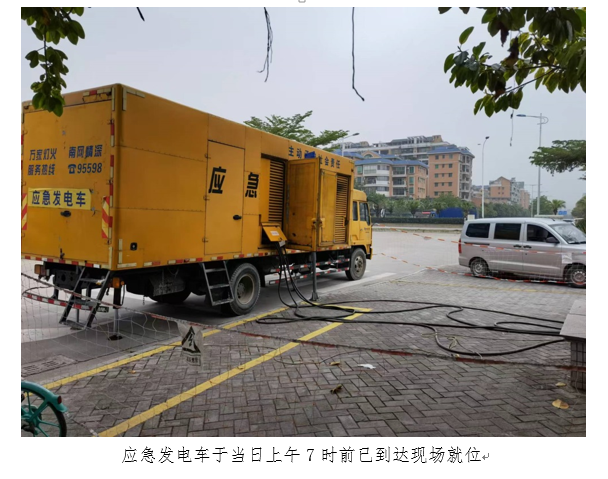

新會應急隔離點于4月20日成功送電!4月20日上午7時30分,新會供電局對東區站10kV東德線車站側接線箱至應急隔離點專用箱變該處進行停電。能源服務公司提前編制了保供電方案和應急處置預案,施工人員及供電設備在停電前早已就位,并在停電前順利完成了将市電轉為發電車供電的工作,全力保障疫情防控點用電需求。
以疫為令,盡銳出戰!能源服務公司各司人員克服重重困難,最終土建施工部分用時3天、設備安裝及停電送電僅用時1天便高效保質按期完成新會應急防疫隔離點配電工作。
疫情防控期間,集團公司及下屬子公司一直履責擔當,對員工自身防範、保障醫療衛生機構用電、辦公和營業場所衛生消毒等工作進行了明确部署。統一調配搶修隊伍、裝備、物資等資源,安排應急搶險隊伍24小時待命,嚴格兌現各項服務承諾,并号召全體黨員在防控疫情面前勇于擔當、勇做表率,做到守土有責、守土盡責,充分發揮黨員模範帶頭作用,主動承擔急難險重任務,在疫情防控戰鬥中當排頭、做先鋒,全力保障全市人民安全可靠用電!
